建築施工管理はきつい?労働時間の統計と上限規制で確かめる実態と見分け方

建築施工管理はきつい?労働時間の統計と上限規制で確かめる実態と見分け方

「建築の施工管理はきついからやめておけ」と言われるが、実際はどの程度なのか。求人票の年間休日は増えているのに、現場からは朝7時から夜9時までいるという声もある。どちらが本当か、数字で確かめたい方に向けた記事です。

結論から言うと、建設業の労働時間が全産業より長いことは国交省と厚労省の統計で裏付けられており、その中でも建築は土木より休日の確保が遅れています。ただし2024年4月からの時間外上限規制で会社ごとの差が大きく開いており、きつくない現場は見分けられます。統計の中身、土木・設備との違い、求人票と面接での確認点、向いている人の特徴を順に整理します。

施工管理のキャリア全般の悩みは施工管理のキャリア完全ガイドにまとめています。

建築施工管理がきついと言われる理由を労働時間の統計で確かめる

建築施工管理のきつさは「拘束時間の長さ」「休日の少なさ」「安全面の責任」の3つに分けて数字で確かめられます。国交省の調査では、建設業の年間出勤日数は全産業より12日多く、年間総実労働時間は68時間長い(2023年5月公表・国土交通省「建設工事における適正な工期の確保に向けて」)と示されています。まずこの3つの軸を順に見ていきます。

拘束時間の長さ

施工管理の1日は、職人が現場に入る前の準備から始まり、職人が帰った後の事務作業で終わります。朝礼の準備、当日の作業の安全確認、日中の巡回と写真管理、夕方以降の翌日の段取りと書類作成という流れが標準的で、現場時間事務時間が直列に並ぶため1日が長くなります。統計に表れる68時間の差は、この構造から生まれています。

時間帯 主な仕事 拘束が延びる要因
7:00〜8:00 現場を開け、当日の作業と安全設備を確認 職人の入場前に準備が要る
8:00〜17:00 朝礼・KY活動、巡回、写真管理、業者間の調整 打ち合わせと問い合わせが割り込む
17:00〜 翌日の段取り、日報・写真整理、発注者への報告 事務作業が夜に回る

建築の現場では、工程の後半になるほど内装・設備・電気の複数業者が同じフロアで作業するため、調整の量が増えます。土木のように単一工種が長く続く工事と比べて、1日の中で判断を求められる回数が多く、事務作業が夜に回りやすい点が建築特有の負荷です。

休日の少なさ

建設業の年間出勤日数が全産業より12日多いという数字は、月に1日分の休日が少ないことを意味します。現場は動いている日が売上になるため、工期が短い工事ほど土曜日を稼働日に組み込みがちです。国交省は4週8閉所(4週間のうち8日以上現場を閉める働き方)を推進しており、直轄工事では閉所率28.5%以上を達成の基準にしています(令和7年度・関東地方整備局「週休2日制適用工事の概要」)。

一方で民間の建築工事は発注者との契約で工期が決まるため、公共工事のように発注者が週休2日を織り込んで工期を出す仕組みが行き渡っていません。日本建設業連合会の会員企業を対象にした調査では、4週8閉所以上を達成した現場の割合は土木が7割台、建築が5割台にとどまっており(2024年度・日建連「週休二日実現行動計画」フォローアップ)、建築の休日確保はまだ道半ばです。

安全面の責任

厚労省の労働災害発生状況によると、2024年の労働災害による死亡者数746人のうち建設業は232人で全体の31.1%を占め、業種別で最も多い数字です(2024年・厚生労働省)。施工管理は職人が安全に作業できる環境を作る責任を負う立場なので、この数字は精神的な重さとして日々のプレッシャーになります。

統計で分からないことも押さえておく

労働時間の統計は建設業全体の数字で、建築施工管理だけを切り出した公的統計はありません。同じ建設業でも、事務職や技能者を含めた平均であることには注意が必要です。また、平均値は会社ごとの差を隠します。閉所を徹底している会社と、土曜稼働が当たり前の会社を足して割った数字が68時間の差なので、応募先の会社がどちら側にいるかは統計では分かりません。だからこそ、後半で説明する求人票と面接の確認が欠かせません。

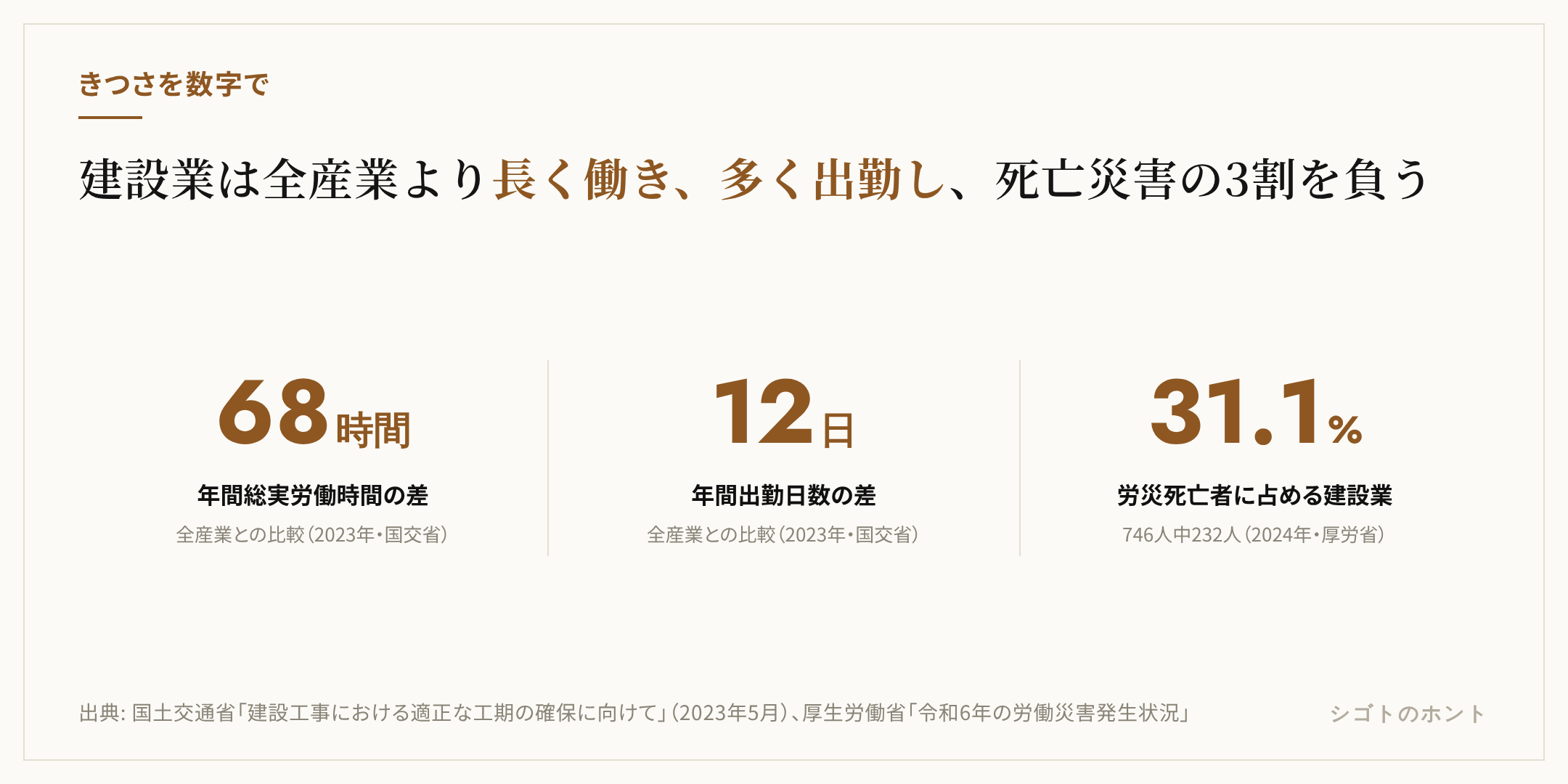

建設業のきつさを示す3つの統計。年間総実労働時間は全産業より68時間長く、年間出勤日数は12日多く、労働災害による死亡者の31.1%が建設業に集中している。出典は国土交通省と厚生労働省。

建築施工管理で「きつい」と感じる3つの軸

  • 拘束時間 — 年間総実労働時間が全産業より68時間長い(2023年・国交省調査)
  • 休日 — 年間出勤日数が全産業より12日多く、建築の4週8閉所達成率は土木を下回る
  • 安全 — 労働災害死亡者の31.1%が建設業(2024年・厚労省)で、その責任を現場で負う

2024年4月の時間外上限規制で建築の現場は何が変わったか

2024年4月から、建設業にも労働基準法の時間外労働の上限規制が適用されました。原則は月45時間・年360時間で、臨時的な特別の事情があって労使が合意しても年720時間以内、月100時間未満、2〜6か月平均80時間以内、月45時間を超えられるのは年6回までという上限が法律で定められ、違反すれば会社が罰則の対象になります(国土交通省関東地方整備局「建設業の時間外労働規制まとめサイト」)。災害の復旧・復興事業には一部の例外がありますが、通常の建築工事には例外がありません。

変わったこと

会社が残業を記録し、上限を超えないように管理する義務が法律で固まったことが最大の変化です。それまで建設業は上限規制の猶予対象で、36協定の特別条項に事実上の歯止めがありませんでした。2024年4月以降は、月80時間の残業が続く現場は会社にとって法令違反のリスクになるため、大手ゼネコンを中心に工程の見直し、事務作業の分業、現場閉所の徹底が進みました。

変わっていないこと

法律が変わっても、工期と人員が変わらなければ仕事の量は減りません。上限規制に対応するために現場担当者を増やした会社と、記録の付け方だけを変えた会社の両方が存在します。求人票で「残業月20時間」と書いてあっても、その数字が実測なのか、上限規制後に目標として掲げた数字なのかは面接で確かめる必要があります。この違いが、同じ建築施工管理でも会社によってきつさが大きく違う理由です。

会社の対応は3つのタイプに分かれる

上限規制後の会社の動きは大きく3つに分かれます。1つ目は、現場担当者を増やし、書類作成を事務スタッフに移し、閉所を徹底して実際の労働時間を減らした会社です。大手ゼネコンと、公共工事の比率が高い中堅に多く見られます。2つ目は、施工管理アプリや電子図面の導入で事務作業を短くしたものの、人員は増やせず現場担当者の負荷が残っている会社です。3つ目は、勤怠の記録方法だけを整え、実態は以前と変わらない会社です。

転職先として選ぶなら1つ目が望ましく、2つ目も改善の途中にある会社として検討に値します。3つ目を避けるには、面接で「残業を減らすために変えたこと」を具体的に聞くのが有効で、人員配置や工期交渉の話が出てこなければ警戒したほうがよいでしょう。

時間外上限規制の要点(2024年4月から建設業に適用)

  • 原則 — 月45時間・年360時間
  • 特別条項でも — 年720時間以内、月100時間未満、2〜6か月平均80時間以内、月45時間超は年6回まで
  • 違反 — 会社に罰則。災害復旧・復興事業のみ一部例外

READ ALSO — 施工管理 施工管理の残業はなぜ長い?構造的な原因と改善する3つの方法を解説

建築施工管理と土木・設備施工管理のきつさの違い

同じ施工管理でも、建築・土木・設備では負荷の質が違います。建築は関係者の多さと工期の短さ、土木は屋外作業と天候、設備は建築工程に従属する位置づけがそれぞれのきつさの中心です。どれが一番きついかは人によって違うため、自分がどの負荷に強いかで選ぶのが合理的です。

比較項目 建築施工管理 土木施工管理 設備施工管理
主な発注者 民間(デベロッパー・企業・個人)が多い 公共(国・自治体)が多い 建築工事の元請や建物所有者
工期の決まり方 発注者との契約。短めに設定されやすい 発注者が週休2日を織り込んで設定する仕組みが進む 建築の工程に合わせて後ろに圧縮されやすい
関係する業者の数 多い(内装・設備・電気・外装が同時に入る) 比較的少ない(土工・型枠・鉄筋など) 建築側と自社の職人の両方を調整
4週8閉所の達成状況 5割台(2024年度・日建連会員企業) 7割台(同) 建築工事に準じる
現場の環境 屋内作業が中心。高所作業あり 屋外が中心。天候の影響が大きい 天井裏・機械室など狭い場所が多い
きつさの中心 調整の多さと工程後半の詰まり 天候と地形、遠隔地の現場 工程の最後に負荷が集中する

建築の負荷は「工程の後半」に集中する

建築工事は躯体が終わると内装・設備・電気の工程が同時に走ります。この段階で各業者の作業場所と順番を調整するのが建築施工管理の仕事で、1つの遅れが他の業者に波及します。竣工検査や引き渡し日が動かせないため、後半の数か月に残業が集中しやすいのが建築の構造です。

土木は公共工事の比率が高く休日確保が進んでいる

土木は公共工事の比率が高く、国交省が直轄工事で週休2日を織り込んだ工期を設定しているため、4週8閉所の達成が建築より進んでいます。その代わり屋外作業で天候に左右され、河川やトンネルなど遠隔地の現場では宿舎生活になることもあります。土木のきつさの詳細は土木施工管理はきついのかで別に整理しています。

設備は工程の最後に負荷が集まる

設備施工管理は空調・衛生・電気の工事を担当し、建築の工程が遅れた分だけ自分の工事期間が圧縮されます。建築の施工管理と比べて調整する相手は少ないものの、工期の最後で試運転調整と検査が重なり、短期間に負荷が集中します。

きつくない建築の現場を見分ける6つの確認点

きつくない現場は、求人票と面接で6つの点を確かめれば見分けられます。上限規制後は会社ごとの差が広がっているため、「建築だからきつい」と一括りにせず、応募先の会社がどの段階にいるかを見るのが実務的です。

求人票で見る4点

  1. 閉所方式の記載 — 「4週8閉所」「土日閉所」「完全週休2日制(土日)」のように、休日が現場の閉所と結びついて書かれているか。「週休2日制」は月に1回以上2日休みの週があれば使える表現なので、閉所の記載があるかで実態の差が出ます。
  2. 残業時間の実測値 — 「月平均20時間(2025年度実績)」のように年度と実績が書かれているか。目標値だけの記載は上限規制後に増えています。
  3. 年間休日の日数 — 厚労省の就労条件総合調査では1企業平均の年間休日総数は112.4日(2025年調査・厚生労働省)です。建築の現場でこの数字に届いていれば、閉所が定着している目安になります。
  4. 事務作業の分業 — 「書類作成の専任スタッフ」「施工管理アプリ導入」「BIM活用」などの記載があるか。写真整理や日報を現場担当者が夜に1人で処理する会社は拘束時間が延びます。

面接で聞く2点

  1. 直近の現場での実際の閉所日数 — 「直近の物件で、月に何日現場を閉めましたか」と具体的に聞くと、会社の方針と現場の実態の差が分かります。
  2. 上限規制への対応の中身 — 「2024年4月以降、残業を減らすために何を変えましたか」と聞き、人員配置や工期の交渉など具体策が返ってくるかで判断します。

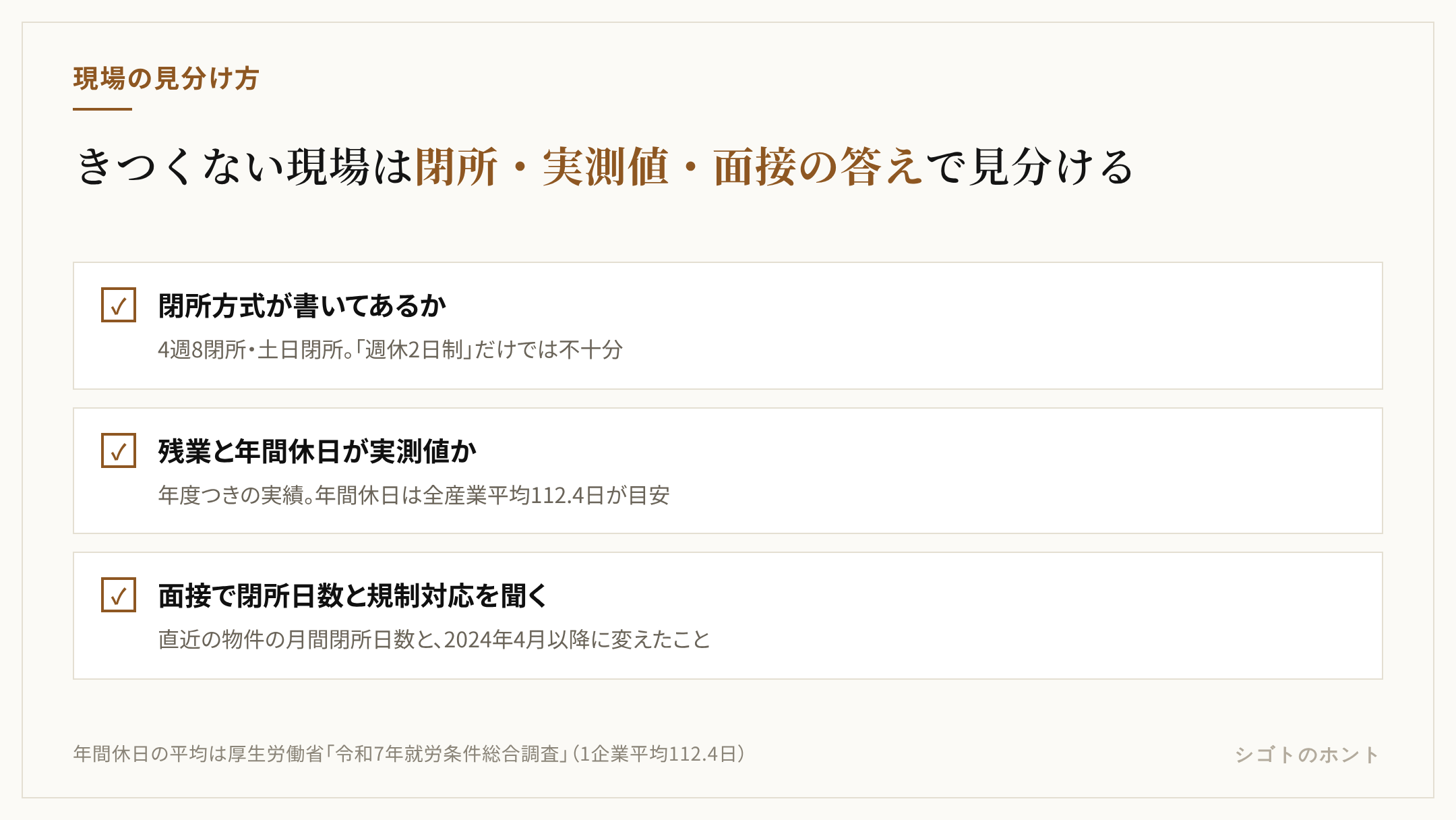

きつくない建築の現場を見分ける確認点。閉所方式の記載、残業時間の実測値、年間休日の日数、事務作業の分業、直近の現場の閉所日数、上限規制への対応の中身の6つ。

担当する工事の種類でも負荷は変わる

同じ建築施工管理でも、新築と改修、大規模と小規模で負荷の質は異なります。新築の大規模物件は工期が長く、閉所のルールが決まっていることが多い一方、1つの現場に長く拘束されます。改修工事は建物を使いながら進めるため夜間や休日の作業が発生しやすく、短い工期の物件を次々に担当するリズムになります。住宅の現場は1人で複数の物件を掛け持ちするため移動が多く、施主との打ち合わせが休日に入ることもあります。

求人票の「担当する工事」の欄で、新築か改修か、延床面積や工事金額の規模、同時に担当する現場の数を読み取ると、自分に合う負荷の種類が見えてきます。面接で「入社後に担当する予定の物件」を聞くのも有効です。

AIに求人票の読み解きを手伝わせる

求人票を複数社分見比べるとき、AIに条件を表に整理させると見落としが減ります。次のプロンプトに求人票の本文を貼り付けて使います。

あなたは建設業の労務に詳しいキャリアアドバイザーです。
以下の建築施工管理の求人票を読み、次の6項目について
「記載あり(原文を引用)」「記載なし」「曖昧(理由)」のいずれかで表にしてください。
1. 現場の閉所方式(4週8閉所・土日閉所など)
2. 残業時間の実測値と年度
3. 年間休日の日数
4. 事務作業の分業や施工管理アプリの記載
5. 担当する工事の種類と規模
6. 発注者の種別(民間・公共)
最後に、面接で確かめるべき質問を3つ提案してください。

【求人票】
(ここに本文を貼る)

求人票の言葉の読み替え

  • 「週休2日制」 — 月1回でも2日休みの週があれば使える。閉所の記載を探す
  • 「残業月20時間」 — 実績か目標かを面接で確認する
  • 「年間休日105日」 — 土曜出勤が定期的にある可能性が高い
  • 「年間休日120日以上」 — 全産業平均を上回り、閉所が定着している目安

建築施工管理に向いている人・向いていない人

建築施工管理に向いているのは、段取りを組み替える作業を苦にせず、立場の違う相手と対等に話せる人です。逆に、決められた手順を一定のペースで繰り返したい人や、予定が他人の都合で動くことに強いストレスを感じる人には負担が大きい仕事です。きついかどうかは労働時間だけでなく、この適性の差で大きく変わります。

向いている人の特徴

  • 予定が崩れたときに組み替えを楽しめる — 天候・資材の遅れ・他業者の都合で工程は日々動きます。組み替えそのものを仕事の中心と捉えられる人は消耗しにくいです。
  • 職人・設計者・発注者の間で通訳ができる — 図面の意図を職人に伝え、現場の制約を設計者に返す。このやり取りを面倒がらない人は現場を回せます。
  • 図面と現場のずれに気づく — 納まりの矛盾を早く見つけるほど手戻りが減り、結果として残業が減ります。
  • 書類作成を効率化する工夫が好き — 写真管理や日報のテンプレート化、施工管理アプリの活用など、事務作業を短くする工夫ができる人は拘束時間を自分で削れます。

向いていない人の特徴

  • 一度決めた手順を変えたくない人
  • 電話や打ち合わせより、1人で完結する作業が好きな人
  • 安全面の責任を日常的に負うことに強い不安を感じる人

適性は入社前に完全には分かりません。ただ、学生時代や前職で「予定変更が多い環境で疲れたか、それとも面白かったか」を思い出すと、ある程度の見当はつきます。現場見学ができる会社なら、午後の打ち合わせの様子を見せてもらうと、調整の仕事の密度が実感できます。

きつさの見返りとして残るもの

建築施工管理のきつさには、見返りもあります。建築・土木の技術者は不足が続いており、施工管理技士の資格と現場経験を持つ人の求人は他職種より多い状態が続いています。数年の現場経験と資格があれば、転職市場で選ぶ側に回れる職種は多くありません。また、1つの建物を竣工まで見届ける仕事は成果が形として残り、年数を重ねるほど任される物件の規模が大きくなります。きつさを我慢する仕事ではなく、経験を資産に変える期間として捉えられる人には、続ける価値がある仕事です。

向いていない特徴に当てはまる場合でも、施工管理の経験は発注者側の工事監理、積算、設計事務所の現場担当、建材メーカーの技術営業など、現場より拘束時間の短い職種に転用できます。建築施工管理を「きつい仕事」として避けるのではなく、数年の経験を積んでから働き方を選び直す前提で入るという考え方もあります。

まとめ

建築施工管理がきついと言われる背景には、建設業の年間総実労働時間が全産業より68時間長く、出勤日数が12日多いという国交省の調査結果があり、労働災害死亡者の31.1%が建設業に集中しているという厚労省の統計もあります。その中でも建築は民間発注と短い工期の構造から、4週8閉所の達成が土木より遅れています。

一方で、2024年4月の時間外上限規制で残業の管理が法律上の義務になり、対応を進めた会社とそうでない会社の差が開いています。求人票では閉所方式・残業の実測値・年間休日・事務作業の分業の4点、面接では直近の閉所日数と上限規制への対応の2点を確かめれば、きつくない現場を見分けられます。自分が調整型の仕事に向いているかを合わせて考え、会社を選ぶことが、建築施工管理で長く働くための現実的な方法です。

シゴトのホント編集部

「きつい」という言葉は、労働時間の長さと安全面の責任と適性の3つが混ざった状態で語られがちです。統計で確かめられるのは前の2つで、3つ目は自分で判断するしかありません。求人票を3社分並べて同じ6項目で比べると、会社ごとの差が驚くほど見えてきます。

参照ソース

FAQよくある質問

建築施工管理は土木施工管理よりきついのですか?

労働時間の統計は建設業全体で出ているため職種別の断定はできませんが、日建連の会員企業調査では4週8閉所を達成した現場の割合は建築が土木を下回っており、休日の取りにくさは建築のほうが残っています。民間発注が多く工期が短い建築の構造が背景にあります。

2024年4月の時間外上限規制で建築施工管理の残業は減りましたか?

法律上は原則月45時間・年360時間、特別条項でも年720時間・月100時間未満が上限になり、超えれば会社が罰則の対象になります。ただし会社が工期や人員を見直していなければ現場の負荷はすぐには変わらないため、求人票と面接で実際の残業時間を確かめる必要があります。

建築施工管理に向いているのはどんな人ですか?

段取りを組み替えるのが苦にならない人、職人や設計者と対等に話せる人、図面と現場のずれを見つけるのが得意な人です。逆に、決められた手順を淡々と繰り返したい人や、天候や他社都合で予定が動くことに強いストレスを感じる人には負担が大きい仕事です。

READ NEXTあわせて読みたい

施工管理のホワイト企業の条件|4週8閉所・残業・休日で見分ける求人票の読み方
施工管理のホワイト企業の条件|4週8閉所・残業・休日で見分ける求人票の読み方
土木施工管理はきつい?建築との違い・公共工事の実態・楽になる会社の条件
土木施工管理はきつい?建築との違い・公共工事の実態・楽になる会社の条件
施工管理の40代転職は可能か|経験者・未経験別の採用実態と年収の現実
施工管理の40代転職は可能か|経験者・未経験別の採用実態と年収の現実
