「土木施工管理はきついと聞くが、建築と比べてどうなのか」「公共工事が多いなら楽なのか、それとも書類が多くて大変なのか」。土木を選ぶか建築を選ぶか、あるいは土木から離れるかで迷っている人が抱える疑問です。

結論から言うと、土木施工管理の「きつさ」は屋外・天候・安全管理・書類の4つに集中しており、一方で公共工事が中心のため週休2日の閉所は建築より進んでいます。この記事では、厚生労働省の労働災害統計、国土交通省の週休2日工事とi-Construction 2.0の公式資料、日建連の閉所率調査をもとに、土木のきつさの正体と改善傾向、建築との比較、楽になる会社の条件を整理します。

施工管理全般の悩みは施工管理完全ガイドにまとめています。

土木施工管理がきついと言われる正体|統計で見る4つの負荷

結論から言うと、土木施工管理のきつさは「屋外環境」「安全管理の責任」「工程と天候の板挟み」「書類の量」の4つに分けられます。建設業の死亡災害は232人で、全産業746人の31.1%を占めます(令和6年・厚生労働省「令和6年の労働災害発生状況」)。この数字が示すとおり、施工管理の負荷の中心は体力より「人の命を預かる責任」にあります。

土木施工管理で「きつい」と感じる4つの軸

  • 屋外環境 — 夏の暑さ・冬の寒さ・雨天の順延。現場は屋根がなく、天候がそのまま工程に響く
  • 安全管理の責任 — 建設業の死亡災害232人・全産業の31.1%(令和6年・厚労省)。土砂崩壊・重機との接触・道路上の作業が土木特有
  • 工程と天候の板挟み — 雨で止まった分を取り戻す圧力が施工管理者に集まる。河川工事は渇水期に集中する
  • 書類の量 — 公共工事は施工計画書・品質管理・出来形・写真管理の提出物が多く、日中は現場、夜は書類になりやすい

屋外環境と天候の負荷

土木の現場は道路・河川・橋梁・トンネル・造成など、ほぼすべてが屋外です。雨が降れば土工は止まり、止まった日数分の遅れをどこかで取り戻すことになります。河川工事は出水期を避けて渇水期(おおむね11月〜5月)に工事が集中し、その時期は連日の現場管理になりやすいのが実態です。土木の「きつさ」の半分は、天候という自分で制御できない要素を工程に織り込む仕事であることから来ています。

安全管理の責任

建設業の死亡災害232人のうち最多は墜落・転落で77人(令和6年・厚労省)ですが、土木では土砂崩壊、重機との接触、河川での増水、道路上での交通事故が加わります。施工管理者は自分が安全に働くだけでは足りず、協力会社の作業員全員の安全を計画し、KY活動や新規入場者教育を回し、事故が起きれば責任を問われます。この「自分以外の安全に責任を負う」重さが、精神面の負荷として最も大きい部分です。

夜間工事と災害対応

土木特有の負荷として、夜間工事と災害対応があります。交通量の多い道路の舗装や橋梁の補修は、昼間の交通規制が難しいため夜間に行われることが多く、施工管理者は昼夜が逆転した生活と、昼間の書類・協議の両方を抱えることになります。また、地震・豪雨・台風のあとは、道路や河川の応急復旧に地域の建設会社が出動します。これは地域を守る重要な役割である一方、休日や深夜に呼び出される働き方でもあり、土木を「きつい」と感じる人の多くがこの2つを理由に挙げます。会社によって夜間工事の比率と災害協定の有無が大きく違うため、転職先を選ぶときに確かめるべき項目です。

書類の量

公共工事は施工計画書、品質管理、出来形管理、写真管理、安全書類、発注者との協議記録と提出物が多く、検査で出来形と書類の整合が問われます。日中は現場で立ち会い、夕方から書類をまとめる働き方になりがちで、これが時間外労働の主因になってきました。ただしこの部分は、後述するとおり電子納品・遠隔臨場・工程管理アプリで改善が進んでいる領域でもあります。

「きつい」の感じ方は立場で変わる

同じ土木の現場でも、元請の施工管理者と下請の施工管理者では負荷の中身が違います。元請は発注者との協議・全体工程・安全管理の責任を負い、書類の量が多い代わりに工程を決める側に立てます。下請は元請の決めた工程の中で自社の作業を回す立場で、書類は少ない代わりに工程の変更を受ける側になり、夜間や休日の作業を引き受けることが多くなります。「土木施工管理はきつい」と一括りにされる話の多くは、この立場の違いを区別していません。転職で負荷を下げたいなら、土木か建築かより先に、元請か下請かを確かめるほうが効果があります。

施工管理全体のきつさ(体力・拘束時間・安全面)は別記事で検証しています。

READ ALSO — 施工管理 施工管理のきつさの正体とは|体力・拘束時間・安全面を数字で徹底検証

土木と建築の施工管理の違いを比較|発注者・工期・現場環境・週休2日

結論から言うと、土木と建築のきつさは「種類」が違います。土木は屋外・天候・災害対応がきつい一方で公共工事が多く閉所が進んでおり、建築は屋内作業が多い一方で民間工事の工期圧力と多職種の調整がきつい、という対比になります。

比較項目 土木施工管理 建築施工管理
主な発注者 国・自治体などの公共が中心 民間(不動産・法人・個人)が中心
工事の対象 道路・河川・橋梁・トンネル・造成・上下水道 ビル・マンション・住宅・工場・商業施設
工期の決まり方 発注者が積算した標準工期、年度末に集中しやすい 施主の事業計画で決まり、短縮圧力が強い
現場環境 ほぼ屋外。天候・地盤・河川の水位に左右される 躯体後は屋内が増える。仕上げ工程で多職種が同時に入る
調整相手 発注者(監督員)、警察、道路管理者、近隣 施主、設計事務所、多数の専門工事会社、近隣
週休2日の進み方 4週8閉所以上72.8%(2024年度・日建連) 4週8閉所以上50.2%(2024年度・日建連)
特有の負荷 夜間工事、災害時の緊急出動、渇水期の集中 工期短縮、仕上げ段階の残業、施主対応
改善の担い手 国交省の週休2日工事・i-Construction 民間発注者への働きかけが必要で進みが遅い

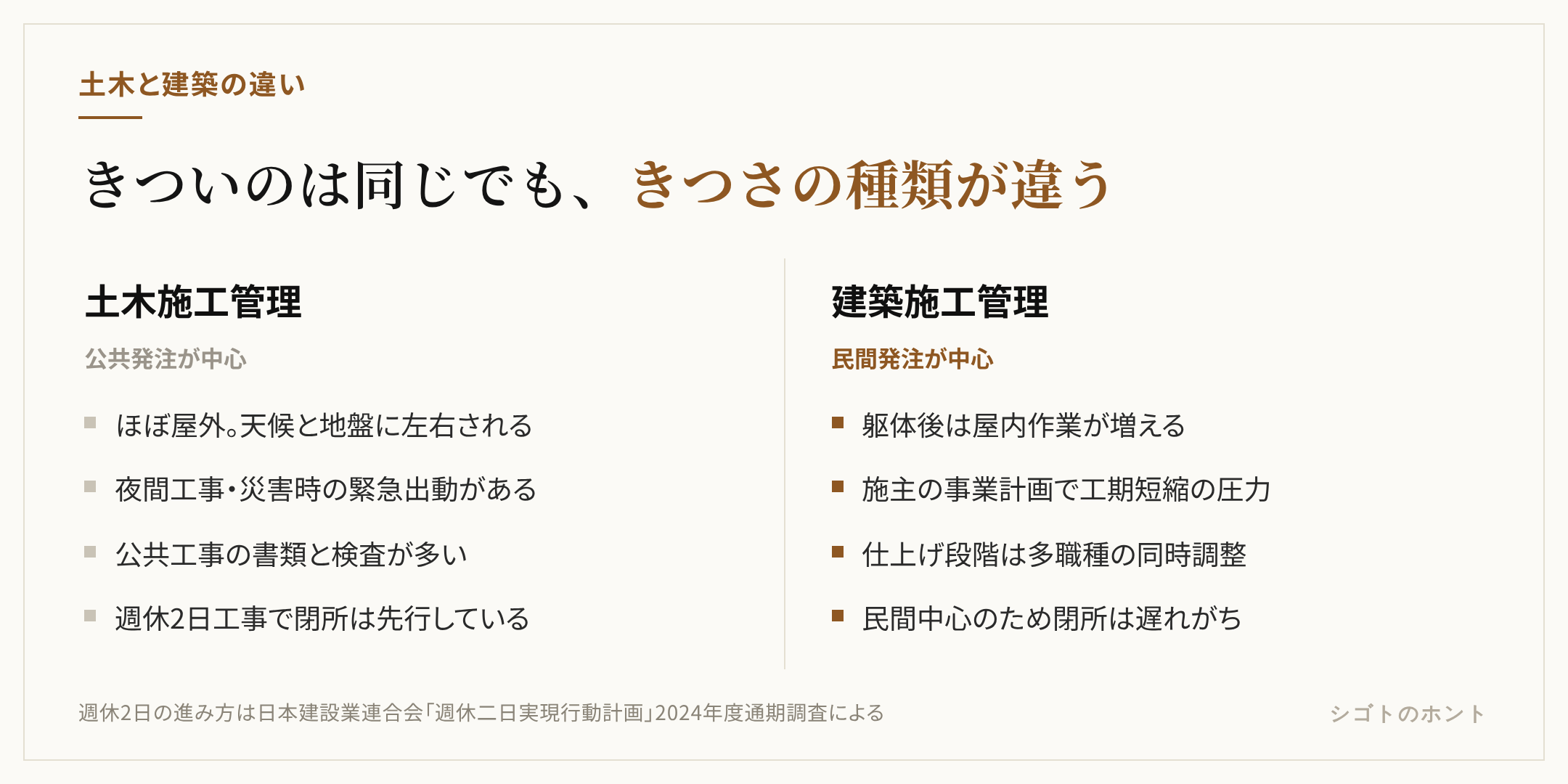

土木施工管理と建築施工管理の対比図。土木は公共発注が中心で屋外・天候・災害対応がきつく週休2日は先行、建築は民間発注が中心で工期短縮圧力と多職種調整がきつく週休2日は遅れている

発注者の違いが働き方を決める

土木は国や自治体の公共工事が多く、発注者が週休2日や時間外の上限規制に沿った工期設定をする側にいます。国土交通省の直轄工事では平成28年度から週休2日工事が始まり、順次拡大してきました(国土交通省「週休2日の取組方針について」)。建築は民間発注が中心で、施主の事業計画(開業日・引き渡し日)が工期を決めるため、発注者側から閉所を求める仕組みが働きにくい構造です。

調整相手の違い

土木の調整相手は、発注者の監督員、警察(道路使用許可)、道路管理者、河川管理者、近隣住民が中心で、相手は行政が多く手続きが明確です。建築は施主、設計事務所、監理者、数十社に及ぶ専門工事会社が相手で、特に仕上げ段階は複数の職種が同じ場所に同時に入るため、日々の工程調整の密度が高くなります。土木は「相手の数は少ないが、手続きと書類が重い」、建築は「相手の数が多く、日々の調整が重い」という違いです。人と話すことが苦にならず、行政手続きの型を覚えるのが得意なら土木、多数の職種を同時に動かすことにやりがいを感じるなら建築、という向き不向きの目安になります。

閉所率の差は「きつさの種類」の差

日建連の会員企業調査では、4週8閉所以上を達成した現場の割合は土木72.8%、建築50.2%、全体61.0%(2024年度通期・日本建設業連合会「週休二日実現行動計画フォローアップ報告書」)でした。休日の面では土木のほうが先行しており、「土木のほうが常にきつい」というイメージは統計とは合いません。土木のきつさは休日の少なさより、屋外環境・夜間工事・災害対応・書類という質の違う負荷にあります。

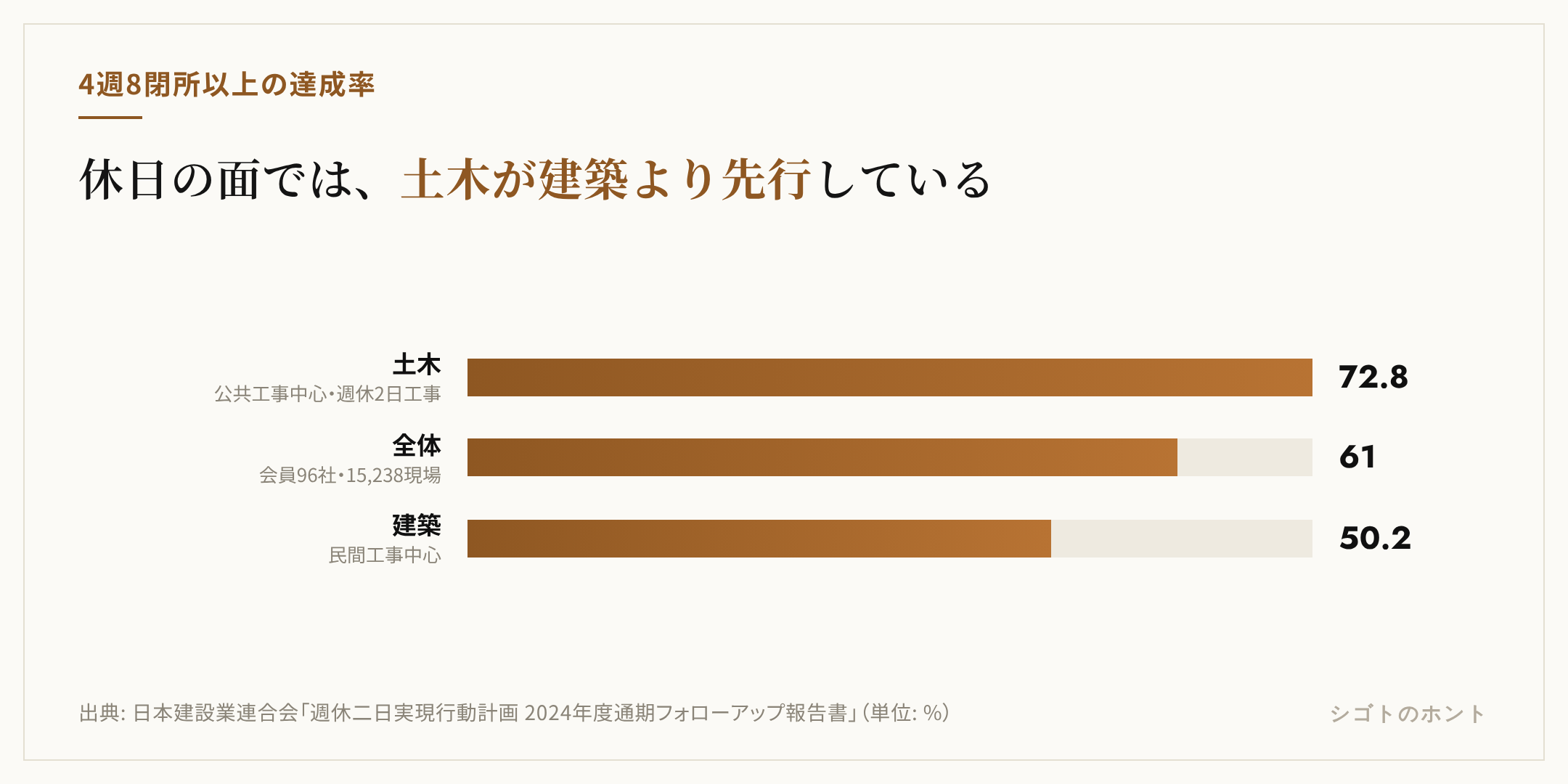

4週8閉所以上を達成した現場の割合の比較。土木72.8%、全体61.0%、建築50.2%。出典は日本建設業連合会の週休二日実現行動計画フォローアップ報告書2024年度通期

公共工事の実態|週休2日工事とi-Constructionで何が変わったか

結論から言うと、土木の公共工事は「休日」と「省人化」の2方向で制度的に改善が進んでいる領域です。2024年4月に建設業へ時間外労働の上限規制が適用されたことを一つの節目に、発注者である国交省が週休2日工事と現場のオートメーション化を政策として進めています。

週休2日工事の仕組み

国土交通省の直轄工事では、週休2日(4週8休以上)を前提に工期を設定し、閉所の達成状況に応じて労務費や機械経費などの補正を行う「週休2日工事」を平成28年度から実施し、令和6年度の上限規制適用に向けて取組件数を拡大してきました(国土交通省「週休2日の取組方針について」)。令和7年には、週休2日の取得に要する費用の計上や、交替制で週休2日を実現する「週休2日交替制適用工事」の試行についても通知が出ています。発注者が「休むこと」を前提に工期と費用を組む仕組みが公共工事にはあり、これが土木の閉所率が建築より高い理由です。

i-Construction 2.0で減る作業

国土交通省は2024年4月に「i-Construction 2.0」を策定し、2040年度までに建設現場の省人化を少なくとも3割(生産性1.5倍)にする目標を掲げました(国土交通省「i-Construction 2.0を策定しました」)。柱は「施工のオートメーション化」「データ連携のオートメーション化」「施工管理のオートメーション化」の3つで、施工管理者に直接関係するのは3つ目です。

i-Constructionで施工管理者の仕事が変わる点

  • 遠隔臨場 — 発注者の立会をカメラ越しに行い、監督員の到着待ちと移動がなくなる
  • ICT施工 — 3次元データで出来形を管理し、丁張りや検測の手間が減る
  • 電子納品・工程管理アプリ — 写真整理と書類作成の夜間作業が短くなる
  • 遠隔施工 — 2024年度は直轄工事21件で実施。危険な場所に人が入る機会が減る

改善は「制度がある」ことと「自分の会社が使っている」ことの間に差があります。国交省直轄工事や大規模な自治体工事では導入が進む一方、小規模な自治体工事や下請の立場ではまだ紙と手作業が残る現場も多く、「公共工事だから楽」とは言い切れません。会社が制度を使いこなしているかを個別に確かめる必要があります。

自治体工事と国の直轄工事の違い

同じ公共工事でも、国土交通省の直轄工事と市町村の工事では制度の浸透に差があります。直轄工事では週休2日工事と遠隔臨場が標準的になりつつありますが、小規模な自治体では発注者側の体制が追いつかず、従来どおりの工期設定や紙の書類が残っている場合があります。転職先が主にどの発注者の工事を受注しているかを聞くと、「公共工事」という一言では見えない働き方の差が分かります。国や都道府県の工事が多い会社は制度の恩恵を受けやすく、市町村の小規模工事が中心の会社は自社の工夫に依存する、と考えておくと実態に近いです。

土木施工管理が楽になる会社の条件|求人で確かめる5項目

結論から言うと、楽になるかどうかは「土木か建築か」より「どの会社で、どの立場で働くか」で決まります。同じ土木でも、元請で公共工事を週休2日工事として受注している会社と、下請で夜間工事と災害対応を引き受けている会社では負荷がまったく違います。

楽になる会社を見分ける5つの確認項目

  • 公共工事の比率と、週休2日工事(4週8閉所)として受注した工事の割合を数字で答えられる
  • ICT施工・遠隔臨場・電子納品・工程管理アプリの導入実績があり、実際に使っている現場の割合を言える
  • 監理技術者・主任技術者1人あたりの担当現場数が少なく、兼務が常態化していない
  • 夜間工事・災害時の緊急出動の頻度と、その手当・代休の扱いを求人票か面接で明示している
  • 元請の比率が高く、発注者と直接工程を協議できる立場にある

「意外と楽」と言われる会社の共通点

施工管理の中には「意外と楽」と言われる会社もあり、その共通点は公共工事の比率・週休2日の実施・ICT導入の3つに集約されます。ホワイト企業の見分け方は施工管理は意外と楽?ホワイト企業を見分ける方法で5つのチェック項目にまとめています。土木施工管理でも同じ項目がそのまま使えます。

求人票で見るべき言葉

「週休2日制」と「完全週休2日制」は違います。前者は月に1回以上週2日の休みがあれば名乗れ、後者は毎週2日の休みを指します。土木施工管理の求人では「4週8閉所」「週休2日工事の受注実績」「遠隔臨場対応」「ICT活用工事」といった具体語があるかを見ると、制度を実際に使っている会社かどうかの手がかりになります。

面接で聞く数字

「直近1年で4週8閉所を達成した現場の割合」「監理技術者1人あたりの担当現場数」「夜間工事の年間日数」の3つを数字で聞き、答えられる会社を選ぶのが確実です。日建連の会員企業でも土木72.8%が4週8閉所以上(2024年度)ですから、「ほぼ全現場で達成」と答える会社は上位、「時期による」で終わる会社は慎重に見る、という目安が持てます。

求人票の点検をAIに手伝わせる

求人票に並ぶ言葉から、制度を実際に使っている会社かどうかを読み解くには慣れが要ります。次のプロンプトで、求人票の文面をAIに点検させ、面接で聞くべき質問を先に用意しておくと、比較が速くなります。

あなたは建設業専門の転職アドバイザーです。私は土木施工管理への転職を検討しています。
これから貼る求人票について、次の観点で点検してください。
1. 公共工事の比率、週休2日工事(4週8閉所)の受注実績、ICT施工・遠隔臨場の導入について、求人票に「具体的な数字や固有名詞」があるか、それとも「週休2日制」「働きやすい環境」のような抽象語だけか
2. 夜間工事・災害対応・監理技術者の担当現場数について、書かれていない項目を列挙する
3. 面接で数字で答えてもらうための質問を5つ、優先順に作る

求人票:
(ここに求人票の本文を貼る)

土木から建築へ、建築から土木へ移る判断

土木施工管理の経験は建築でも活きますが、資格は別です。土木施工管理技士は土木一式工事の配置技術者、建築施工管理技士は建築一式工事の配置技術者で、種類が違えば取り直しになります。土木のきつさが「屋外環境と災害対応」にあるなら建築への移動で軽くなる可能性がありますが、「工期の圧力と多職種の調整」が加わる点は覚悟が要ります。逆に建築から土木へ移る場合は、休日の面では改善が見込める一方、屋外環境と書類の負荷が増えます。土木一式建築一式のどちらの資格を持っているかで転職先の幅が決まるため、移るなら在職中に相手側の第一次検定を受けておくのが現実的です。

シゴトのホント編集部

土木施工管理の「きつい」は、休日の少なさよりも屋外環境・安全責任・書類に集中していて、そのうち休日と書類は発注者側の制度で改善が進んでいる領域です。土木か建築かで悩むより、「公共工事の比率」「週休2日工事の受注実績」「ICTと遠隔臨場の導入」の3つを会社ごとに数字で確かめるほうが、転職後のきつさを正確に予測できます。

まとめ

  • 土木施工管理のきつさは屋外環境・安全管理の責任・工程と天候の板挟み・書類の4つ。建設業の死亡災害は232人で全産業の31.1%(令和6年・厚労省)
  • 土木と建築は「きつさの種類」が違う。土木は公共発注が中心で4週8閉所以上72.8%、建築は民間中心で50.2%(2024年度・日建連)
  • 国交省の週休2日工事(平成28年度〜)とi-Construction 2.0(2040年度までに省人化3割)で、休日と書類の負荷は制度的に改善が進んでいる
  • 楽になるかは会社次第。公共工事の比率・週休2日工事の受注実績・ICTと遠隔臨場の導入・技術者1人あたりの現場数・夜間工事と災害対応の扱いを数字で確かめる

参照ソース

FAQよくある質問

土木施工管理と建築施工管理はどちらがきついですか?

きつさの種類が違います。土木は屋外・天候・地盤に左右され、災害時の緊急出動や夜間工事がある一方、公共工事が多く週休2日の閉所が進んでいます(4週8閉所以上の達成率は土木72.8%、建築50.2%・2024年度・日建連)。建築は民間工事の比率が高く、工期の圧力と多職種の調整が負荷になりやすい傾向です。

土木施工管理の労災リスクは高いのですか?

建設業の死亡災害は232人で全産業746人の31.1%を占め(令和6年・厚生労働省)、墜落・転落が最多です。土木では土砂崩壊・重機との接触・河川や道路上の作業に特有の危険があり、施工管理者は自分の安全だけでなく現場全体の安全管理責任を負います。

土木施工管理が楽になる会社はどう見分ければいいですか?

公共工事の比率が高く週休2日工事の受注実績がある、ICT施工や遠隔臨場などi-Constructionへの対応が進んでいる、監理技術者1人あたりの担当現場数が少ない、夜間工事や災害対応の頻度と手当を求人で明示している、この4点を数字で答えられる会社が候補になります。

READ NEXTあわせて読みたい

施工管理の40代転職は可能か|経験者・未経験別の採用実態と年収の現実
施工管理の40代転職は可能か|経験者・未経験別の採用実態と年収の現実
施工管理を辞めたいと思ったら|続けるか辞めるかの判断基準
施工管理を辞めたいと思ったら|続けるか辞めるかの判断基準
施工管理に向いてない人の特徴と、向いている人との違い・適職の見つけ方を解説
施工管理に向いてない人の特徴と、向いている人との違い・適職の見つけ方を解説
